In corso

Sono riportati di seguito gli interventi più significativi attualmente in corso di esecuzione o in via di preparazione

IN CORSO

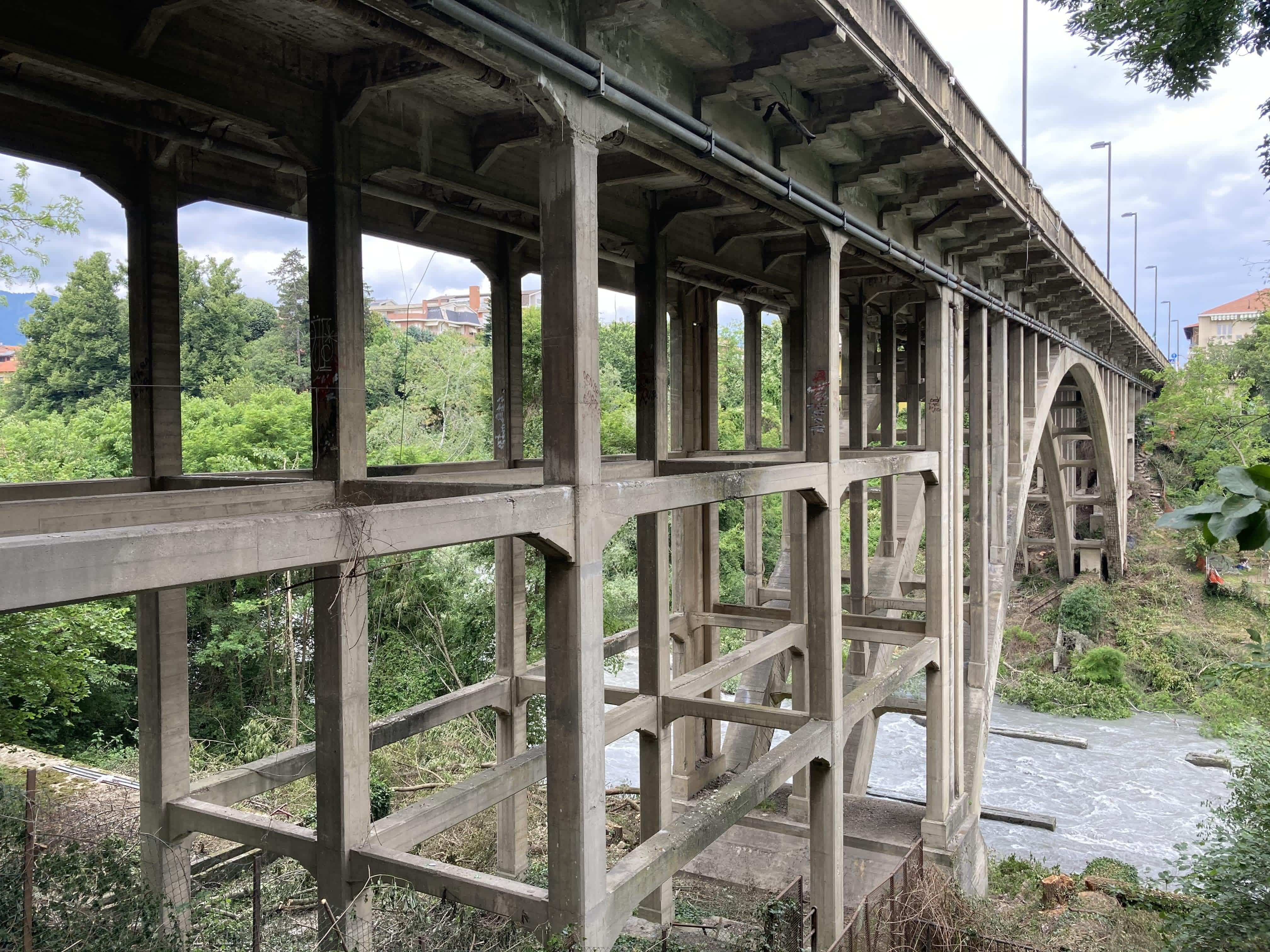

Ponte di Alpignano

Monitoraggio strutturale del Ponte Di Alpignano SP178
Alpignano (TO)

M

onitoraggio strutturale dei giunti. In seguito ad un lavoro di messa in sicurezza per il ripristino staticità di pile e archi, è stato introdotto attraverso il nostro sistema di monitoraggio strutturale con dispositivi IoT “FoxBox”, per il monitoraggio delle dilatazioni dei giunti strutturali alle estremità e centralmente alla carreggiata, attraverso trasduttori di spostamento potenziometrici e un sistema di trasmissione e visualizzazione dati con sistema di cloud dedicato.

IN CORSO

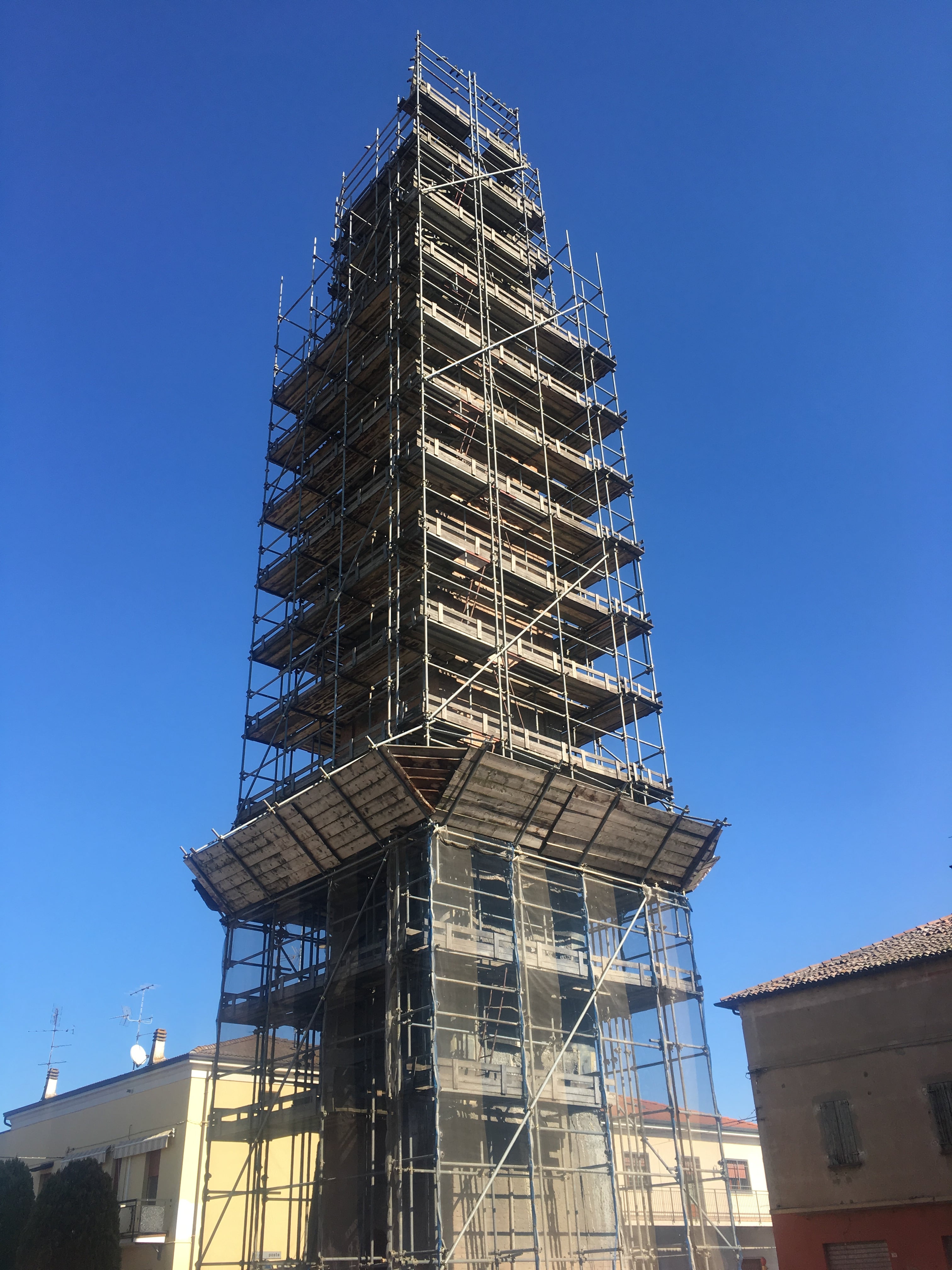

Campanile di Reno

Sollevamento e riposizionamente del Campanile di Reno Centese (FE)

S

ollevamento e riposizionamento campanile. L’appalto ha per oggetto il RIPRISTINO STRUTTURALE del bene denominato CAMPANILE DELLA CHIESA PARROCCHIALE DI S. ANNA DI RENO CENTESE – CENTO (FE).
L’intervento prevede la realizzazione di un catelletto puntellato per il trasferimento del carico sul piano di carico e traslazione del campanile per il corretto posizionamento planimetrico.

IN CORSO

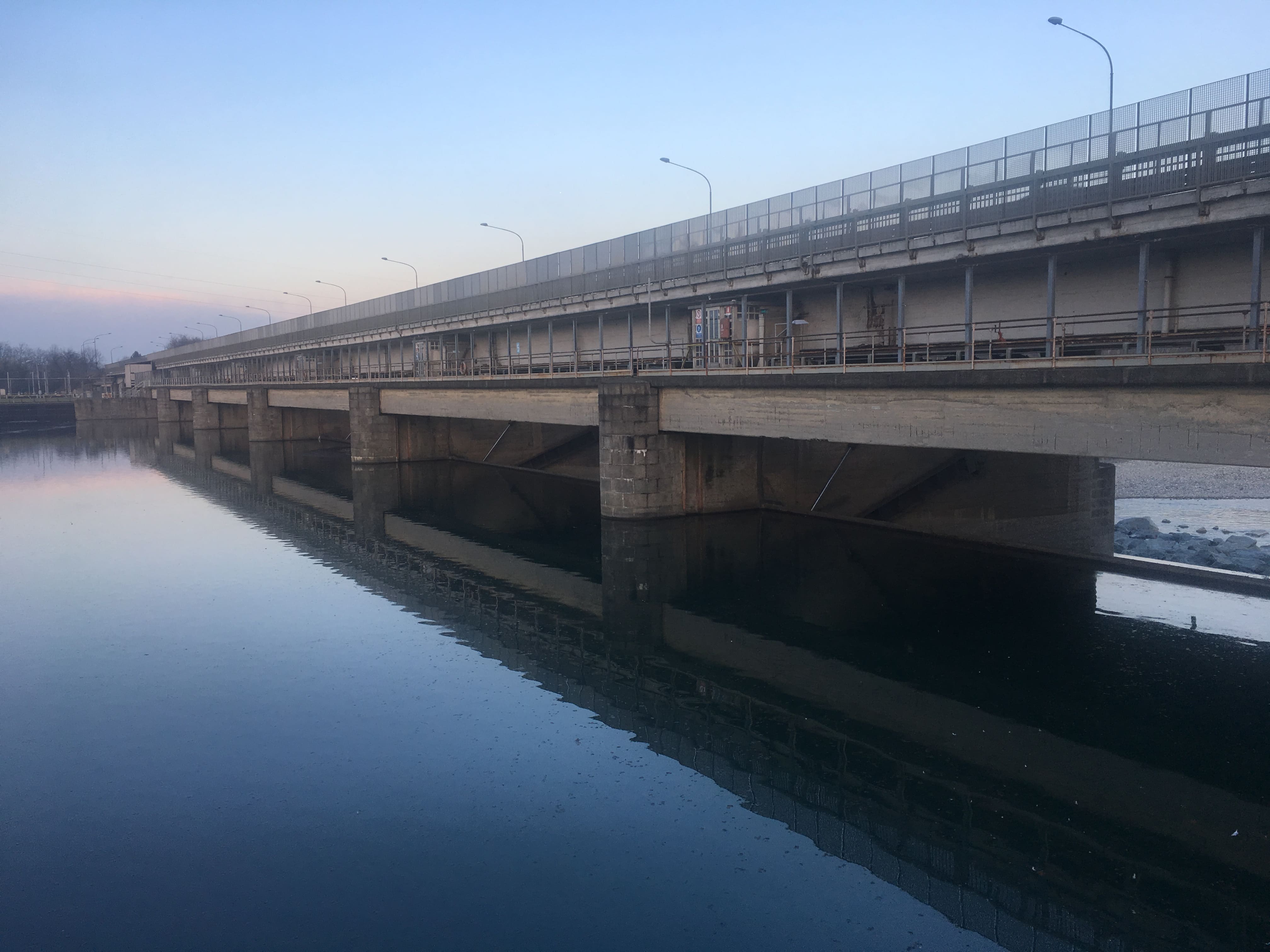

Ponte sul canale Bellocchio

Rinforzo delle travi ammalorate con rinforzo strutturale del ponte sul canale Bellocchio – RA

R

ipristino delle travi ammalorate. Lavori di somma urgenza per il ripristino delle travi ammalorate del ponte sul canale Bellocchio al km 19+100 della S.S. 309. I lavori prevedono un istema di precompressione esterna per il rinforzo strutturale della struttura. I lavori verranno eseguiti con l’inserimento di palancole che circondano l’area di lavoro e l’installazione di un piattaforma galleggiante per l’esecuzione dei lavori.

IN CORSO

Sollevamento impalcati.

Sollevamento impalcati stradali per rifacimento baggioli e
sostituzione apparecchi di appoggio. Viadotto C.so Marche – Ponte Diga – Torino.

S

ollevamento degli impalcati. L’intervento prevede il sollevamento sincronizzato delle 2 campate Gerber del ponte per la sostituzione degli apparecchi di appoggio, e ripristino corretto funzionamento dei giunti strutturali.

SETTEMBRE 2019 – IN CORSO

6Prova di carico su sottopasso “Golf”

Prove di carico e monitoraggio strutturale presso Ippodromo Snaitech – Milano

P

rove di carico e monitoraggio. Per il sottopasso indicato in figura, facente parte dell’Ippodromo del Galoppo (San Siro), precedentemente rinforzato, è stata effettuata una prova di carico con trasduttori estensimetrici di spostamento e carico (autobotte) dall’alto. Sono stati effettuati, inoltre, dei monitoraggi per altre due strutture: controllo del dissesto strutturale su una paratia in c.a., ruotata fuori dal piano, con inclinometri biassiali estensimetrici e trasduttore estensimetrico di spostamento; prova di carico su sottopasso in c.a. sottoposto all’azione ciclica dei tram del comune di Milano.

E’, inoltre, prevista un’ultima prova di carico riguardante la galleria di accesso alla pista nella zona Ippodromo del Galoppo, a conclusione di questa campagna di indagini.

NOVEMBRE 2016 – IN CORSO

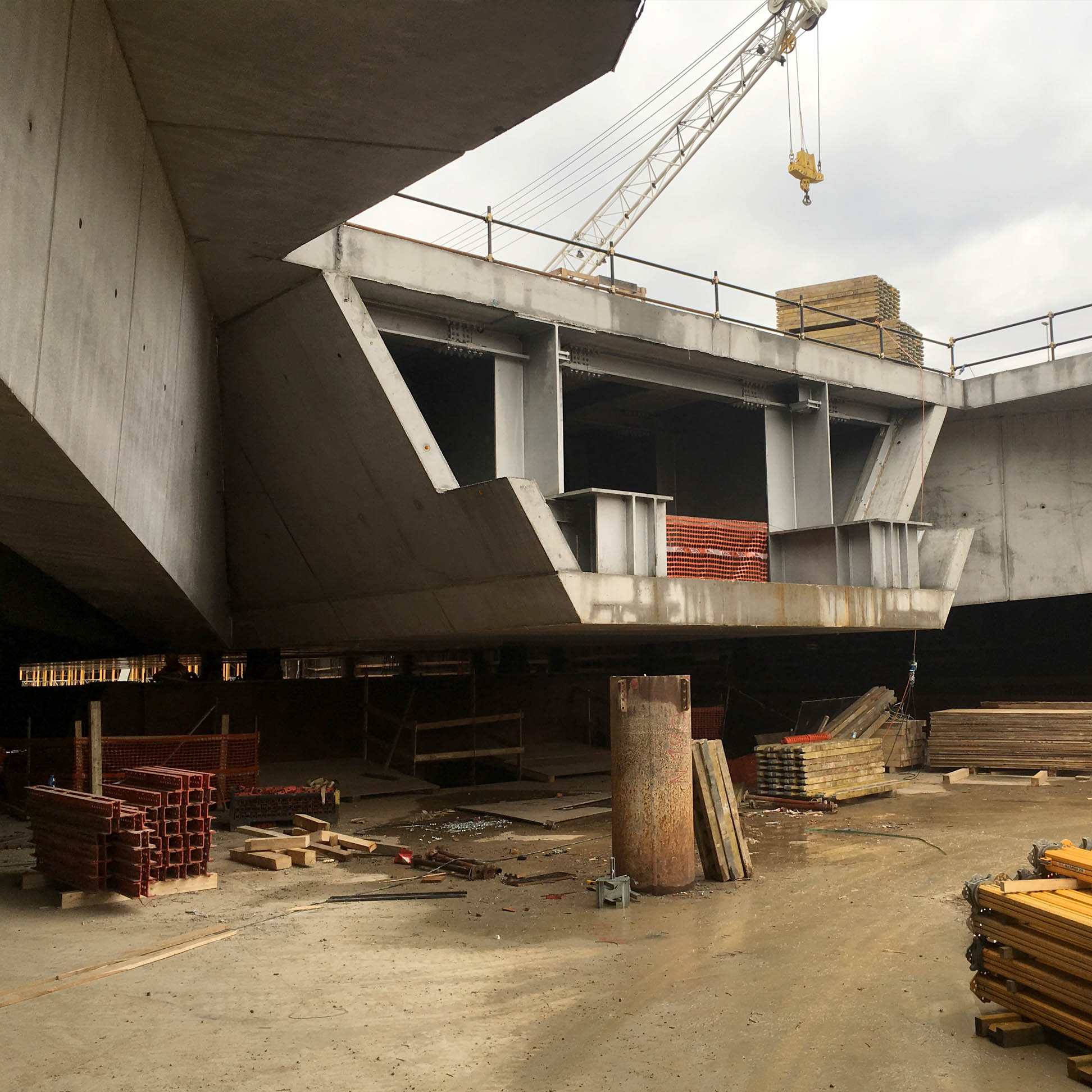

NODAVIAStazione AV di Firenze

Regolazione dei carichi nelle strutture provvisorie della Nuova Stazione Alta Velocità di Firenze

M

onitoraggio Strutturale e Regolazione. La stazione Alta Velocità di Firenze (Sir Norman Foster) prevede uno scavo di dimensione nominale 50x500x25 m. Gli impalcati vengono realizzati con metodo Top-Down. Viene pertanto realizzata in prima fase la soletta del Piano Terra e successivamente si procede con la rimozione del terreno sottostante. Lo scavo provoca progressivamente una decompressione del terreno rimanente ed un conseguente innalzamento delle strutture provvisorie infisse nel terreno con aumento dei carichi e delle tensioni negli impalcati costruiti. La SISTRAL è stata incaricata di installare un sistema di monitoraggio strutturale dei carichi nelle strutture provvisorie e, con apposito impianto idraulico, di effettuare le regolazioni della quota degli impalcati già costruiti per garantirne l’orizzontalità durante tutto il periodo di costruzione.
